一、项目介绍

蒙华铁路16标杨家岭大桥位于河南省卢氏县五里川镇,主要为跨越在建的三淅高速公路而设。三淅高速公路为高架桥分为左右分幅,正宽29~33米,公路与线路大里程右夹角为28~29°。杨家岭大桥采用60+100+60米连续梁跨越高速公路,为铁路四线桥,设左右双线连续梁, 采用挂篮悬臂浇筑,轨道结构有砟轨道, 正线线间距5.3米到5.64米,设计行车速度120km/h。


1



二、项目视频


视频全场6分31秒,本视频为施工工艺动画,由我司动画部门制作。我司动画部成立10多年,制作项目动画多达两百个,包括报奖动画、投标动画、施工进度模拟动画、漫游模拟动画、施工方案模拟动画、施工安全交底动画、施工工艺模拟动画、设计汇报视频、企业宣传片、商业宣传片等。



三、施工顺序

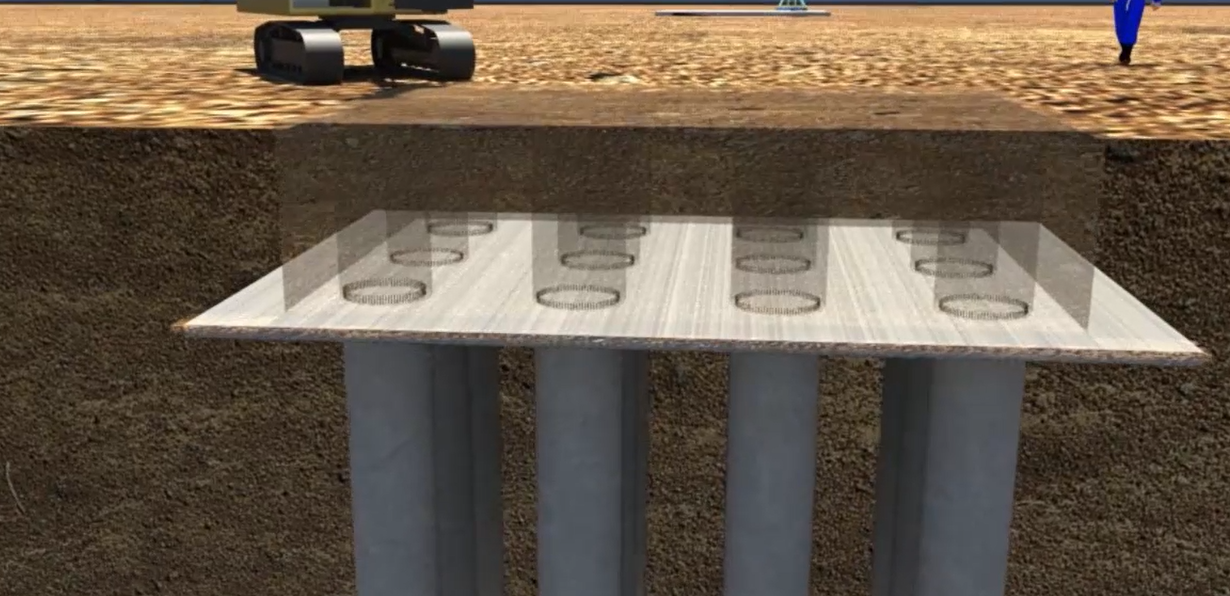

1、桩基承台施

杨家岭大桥左线,右线连续梁主墩桩基直径均为2米,桩长12米,采用旋挖钻进行桩基施工。桩基浇筑完成,待达到设计强度后,用环切法进行桩头混凝土凿除,随后进行承台钢筋及混凝土施工。


2


2、墩身施工

绑扎墩身钢筋,墩身采用高模板分段浇筑完成,在浇筑顶部相应位置时,预埋0号梁段拖架线钢,墩身施工完成后, 进行支撑垫石施工及支座安装,在墩顶支座两侧设置横截面为1.0×6.7m的混凝土临时固节支墩。


3


3、拖架搭设及预压

拖架是0号梁段悬臂浇筑过程中主要受力结构,上下纵梁采用45b工字钢,通常预埋在墩身内,采用同型号的型钢焊接,形成三角受力体系。拖架顶面分别铺设纵横向分配梁作为支架, 支架上面铺设底膜,采用沙袋进行堆载预压。


4


4、0号梁段施工

底膜系统预压完成后,进行侧膜安装及加固,绑扎底板副板钢筋及竖向预应力钢筋,安装纵向预应力管道 ,然后安装内膜及支架。绑扎顶板钢筋,安装顶板预应力管道加固0号梁段模板,检查合格后,采用泵送浇筑混凝土,混凝土达到设计强度后,进行预应力张拉,压浆,拆除0号梁段所有模板及支架,形成替构。

5


5、挂篮安装及1号梁段施工

放样挂篮走行轨道中线,安装走行轨道,调整好主横架垂直度,安装立柱横梁,吊装前后上横梁及后锚梁,并与主横架焊接, 形成挂篮整体。吊装底膜,固定于纵梁上,再安装前吊杆及后锚杆。挂篮拼装完成后,进行静载预压,以消除起飞弹性变形。随后调整立模标高,绑扎1号梁段底板副板钢筋,安装纵向预应力管道,安装内膜及脚手架,绑扎顶板钢筋,安装纵向预应力管道, 检查合格后浇筑混凝土,混凝土达到设计强度后, 进行预应力张拉压浆。

6


6、挂篮前移及标准梁段施工

挂篮对称前移施工2号梁段至13号梁段,挂篮横架、底膜、侧膜采取同步前移方式移动。锚固挂篮横架及底膜、侧膜, 调整标高及平面位置,即可进行绑扎梁体底板副板钢筋,进行各标准梁段的浇筑施工。左右幅梁段错开进行,单跨共计13个标准梁块。


7


7、边跨现浇段施工

小里程侧边墩,墩身较矮,采用满堂脚手架施工,铺设底膜板、侧膜,预压合格后, 绑扎钢筋,完成混凝土浇筑。

连续梁合拢采用挂篮合拢,在一天温度最低时,完成边跨合拢段临时锁定并浇筑混凝土,张拉压浆后, 完成边跨合龙施工。

大里程侧墩身较高,采用钢管支架施工,在横桥向钢管装顶之间,铺设横梁及分配梁,并铺设底膜、侧膜,预压合格后, 绑扎钢筋,完成混凝土浇筑,合拢段施工工艺同小里程侧施工工艺。

8


8、中跨合拢段施工

拆除中跨处小里程侧的挂栏,利用大里程侧挂篮进行中跨合拢段施工,在一天温度最低时,完成中跨合拢段劲性骨架焊接及临时张拉,形成又撑又拉的临时稳定结构,并浇筑合拢段混凝土。

9



9、体系转换

中跨合拢段混凝土强度达到设计要求后,拆除临时固节支墩,转换成永久支座受力, 形成三跨连续梁体系,然后按设计要求张拉预应力数,完成连续梁施工。

10


获取解决方案

相关案例


变电三维数字化设计解决方案简介

变电三维数字化设计解决方案简介

一、推广数字化三维设计技术的必要性1撒字化电网的要求建设数字化坚强智能电网的主要技术手段是信息化。即在现有物理电网的基础上建立相应的信息网,以全面提高电网的智能化。电网的信息化使得设计的数字化成为必然。在不久的将来,数字化设计将会成为电力行业设计技术的准入门槛。2.电网设计技术难庭增加电网的复杂......

土方测量与实景建模

土方测量与实景建模

江汉某项目涉及到原药厂遗址土方运输处理,由于药厂的特殊性,厂区内的废土废水具有一定的危害性,传统土方测量对作业人员的身体健康可能有危害性,同时根据甲方的环保规程,必须将污染水土的挖排运输精确到立方米,因此我们推荐客户使用无人机倾斜摄影实景建模,在外业工作中将人员接触污染水土的可能性降到最低,同时精确地量测土方。

工程航拍案例

工程航拍案例

工程航拍案例1、潭州国际会展中心——无人机航拍照实例项目规模:占地20万平米航拍照片:500张航拍全景照局部航拍照无人机航拍在该项目中起到了非常重要的角色,从最简单的航拍作汇报资料到局部施工方案研究讨论、局部施工概况存档、工程款支付凭证等,都应用到了航拍照片所带来的作用。2、某市政路桥项目——无人机......

武汉美好置业

武汉美好置业

项目介绍本楼栋为纯剪结构,层数位为33层,层高3米,总建筑面积1.4万平,单体预制率位40%%%以上。结合建筑功能的需求与结构安全可靠性,将全楼结构构件拆分为预制楼板、预制墙板、预制楼梯、预制阳台、预制空调飘板、五类构件,经混凝土用量统计,满足土地出让要求。装配式建筑优势1、提升建筑质量装配式建筑不能简......

实景建模与设计结合

实景建模与设计结合

厦门某岛孤悬海上,交通极不便利,由于海岛建设的需求,需要对该海岛进行测量,但是由于海岛地势与环境等因素,传统测量很难实现,所以我们为客户推荐了实景建模方案。

汇报动画 | BIM技术在广州沥滘污水处理厂中的17项应用

汇报动画 | BIM技术在广州沥滘污水处理厂中的17项应用

广州沥滘污水处理厂三期工程,位于广州市海珠区小洲村,该工程采用全地埋方式布置,其中地上部分为附属建筑物及景观绿化,地下为水处理构筑物,总服务面积达115.5平方公里,服务群众达350万。

  • 服务热线

    18122393143

  • 总部地址

    广州市越秀区东风中路515号东照大厦18层1806-1807

  • 邮箱

    junhecs@i3vsoft.com

  • QQ
  • 微博
  • 微信
广州君和信息技术有限公司版权所有
