钻孔灌注桩灌注过程中钢筋笼上浮现象时有发生,轻者上浮几厘米到几十厘米,重者上浮数米,甚至全部浮起,对于工程质量有很大危害。

灌注钻孔灌注桩时如何避免钢筋笼上浮?若钢筋笼上浮,如何处理?

一、钢筋笼上浮原因分析

1、钢筋笼的上端吊筋在孔口未固定牢,当提升导管时容易被导管挂住而一同提起,从而导致钢筋笼上浮。

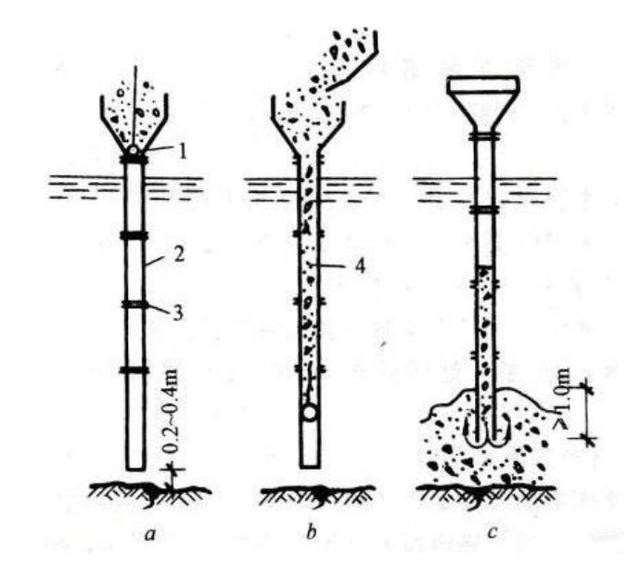

2、在混凝土灌注过程中,当混凝土面上返到达钢筋笼底端时,由于导管埋深较浅,混凝土灌注量相对过大,导致混凝土上返速度过大,产生很大的上冲力,从而托起导管和钢筋笼上浮。

3、当混凝土面和导管底端都进入钢筋笼内之后,如果导管埋深过大,将很容易造成钢筋笼上浮。

4、由于初灌混凝土一直处于钻孔内已灌注混凝土的上部,一旦混凝土出现易离析、初凝时间短、坍落度损失大等质量问题,时间稍长就会导致混凝土流动性变差,使上部的初灌混凝土出现凝固的趋势。当流动性差甚至凝结的混凝土面接触钢筋笼底端时,极易托起钢筋笼上浮。

5、当地层中存在粉细砂层时,若泥浆密度偏小,塌落的粉细砂则会铺在混凝土面上,从而形成具有一定厚度的垫层,垫住钢筋笼。随着混凝土面的上升,同样会托起钢筋笼一起上浮。

二、防止钢筋笼浮笼措施

1、在浇筑桩基混凝土时格外注意观察悬吊钢筋笼子的吊筋变化情况,如果看到吊筋有一点儿向上“撺”时,就已经表明钢筋笼子已经上浮了,此时要立即采取措施,放慢混凝土的浇筑速度,反复的用钻机上的卷扬机“慢提快落”导管,即慢慢的将浮出的钢筋笼子带回浇筑的混凝土中。

2、加大吊筋直径及根数,并在井口加配重,并可焊在护筒上。

3、当混凝土进入钢筋笼时,要求严格控制导管与钢筋笼的公共埋深,最深不超过6m。当导管底端提到安全距离以上时要适当控制导管埋深,这时只要混凝土流动性好,钢筋笼一般不会上浮。

4、灌注混凝土时随时测量孔内混凝土面高度,严格控制混凝土灌注速度,以控制混凝土上返的速度,减小其对钢筋笼的携带能力。

5、调整好混凝土的塌落度。一般浇注水下混凝土塌落度应控制在18~22cm,浇筑桩基的混凝土都要求有很好的和易性与流动性,以此来保证混凝土在浇注的过程中能有很好的“泛浆”。否则混凝土的和易性和流动性不好,浇筑桩基将是十分困难的,先浇筑的混凝土已经快要凝固成整体,而将钢筋笼子整体托起,从而引起其上浮。

6、灌注混凝土时把泥浆比重控制在1~1.1左右。比重过大,对钢筋笼所产生的浮力增大,而且还会在混凝土面上形成较厚的浮浆,混凝土面上升时,浮浆就裹着钢筋笼向上浮。根据现场的实际情况,采用优质膨润土造浆。

7、由于钢筋笼弯曲或搭接不正对钢筋笼上浮也有一定影响,因此,施工人员应予以严格把关,消除此类影响。

8、可在钢筋笼子上焊接一根钢筋标杆漏出泥浆表面,当发现标杆上浮时,也说明钢筋笼子上浮了,此时要立即采取措施,将上浮的钢筋笼子恢复回原位。


相关阅读
混凝土配合比计算软件推荐

混凝土配合比计算软件推荐

水泥混凝土配合比设计计算软件是一款混凝土配合计算工具,具有普通混凝土配合比设计、掺外加剂混凝土配合比设计、掺粉煤灰、粒化高炉矿渣粉混凝土配合比设计、施工配合比、混凝土投料量计算、校正试验室配合比

盘点有限元软件进行机械结构疲劳分析的若干问题

盘点有限元软件进行机械结构疲劳分析的若干问题

疲劳设计和寿命预测方法一般有无限长寿命设计法和有限寿命设计法。无限寿命设计法使用的是S-N曲线的右段水平部分(疲劳极限),而有限寿命设计法使用的是S-N曲线的左段斜线部分。有限寿命设计的设计应力一般高于疲劳极限,这时就不能只考虑最高应力,而要按照一定的累积损伤理论估算总的疲劳损伤。

  • 服务热线

    18122393143

  • 总部地址

    广州市越秀区东风中路515号东照大厦18层1806-1807

  • 邮箱

    junhecs@i3vsoft.com

  • QQ
  • 微博
  • 微信
广州君和信息技术有限公司版权所有
