一、项目概况

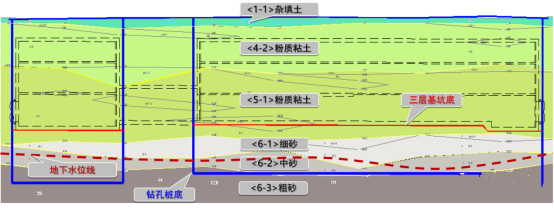

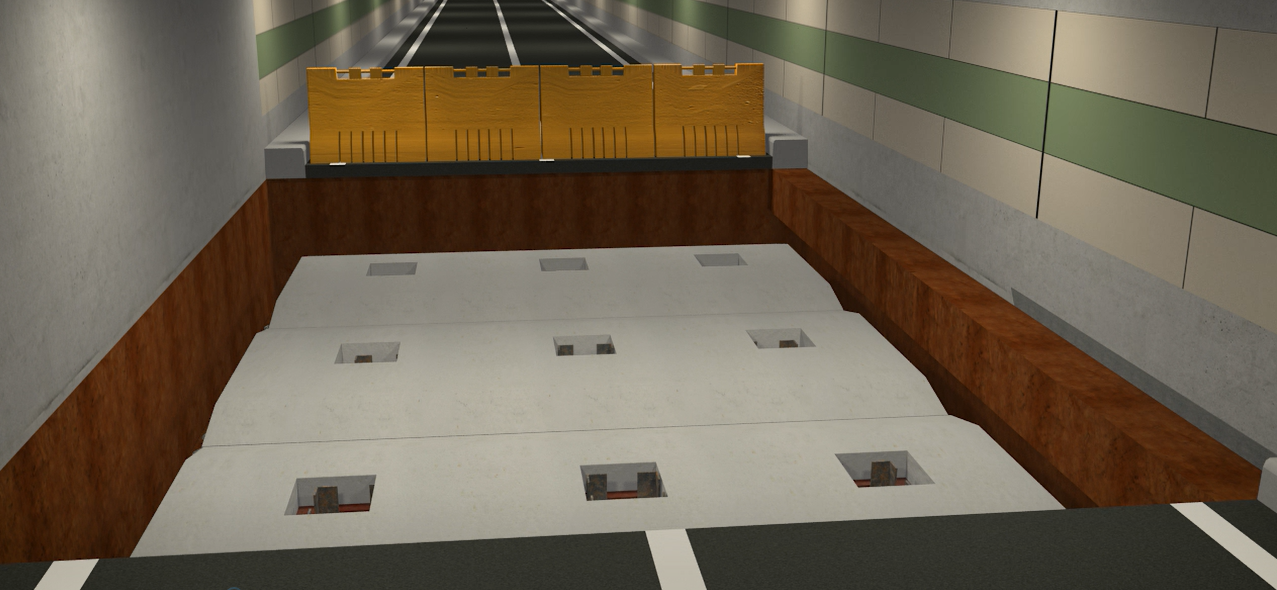

哈平路站位于哈平路与保健路交叉路口下方,是三号线、四号线两条地铁线路的换乘站。车站位于下图粉质粘土层中,地下水位位于车站底板以下5m。

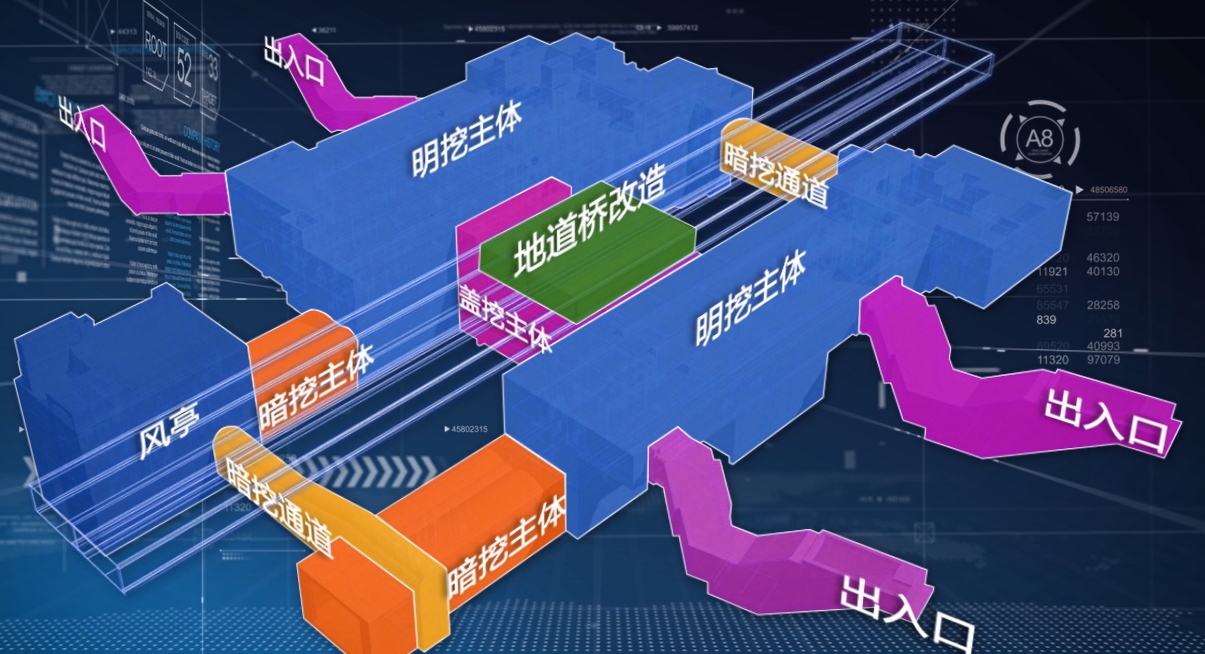

车站有13个结构,分别是:地道桥改造,2个明挖主体结构,1个盖挖主体结构,2个暗挖主体结构,2个暗挖通道,1个风亭明挖基坑,4个出入口。
二、施工总体安排
车站分三期施工:

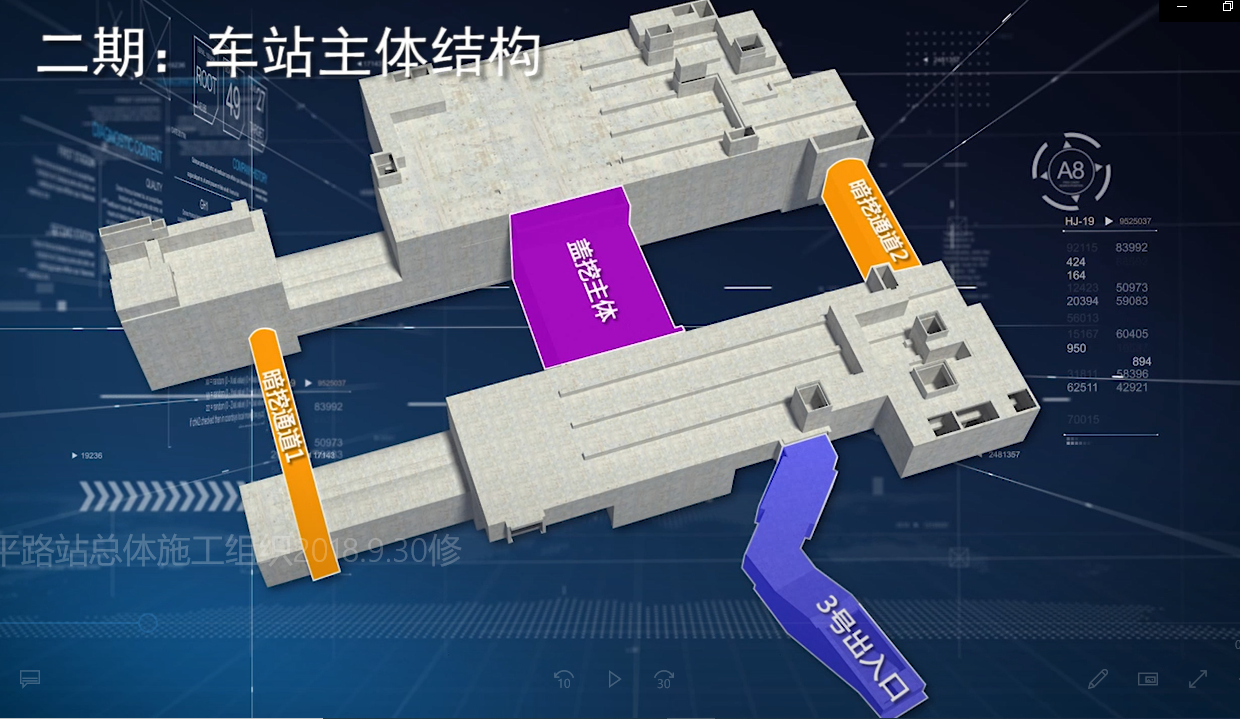

二期:车站主体结构
一期交通导改完成后,进行车站2个明挖主体、风亭、2个暗挖通道、1个盖挖主体、及3号出入口结构施工。
三期:出入口
施工剩余3个出入口。
三、视频展示
视频全长10分20秒
该动画由广州君和动画部门制作,我司动画部门拥有10多年动画制作经验,承接报奖动画、投标动画、施工进度模拟动画、施工工艺模拟动画、企业宣传片等。
四、施工顺序

1、首先进行地道桥改造
临时封闭地道桥北侧交通,施工车站盖挖主体结构的围护桩、临时立柱;开挖至车站顶板底以下300mm处,施工钢筋砼板撑(300mm)、顶板;回填素混凝土;施工新增地道桥的底板及侧墙,并与既有地道桥顶板连接;回填路面,恢复北侧交通。
按以上流程进行南侧地道桥改造,为车站主体盖挖换乘通道提供施工条件。
2、车站主体及风亭开挖

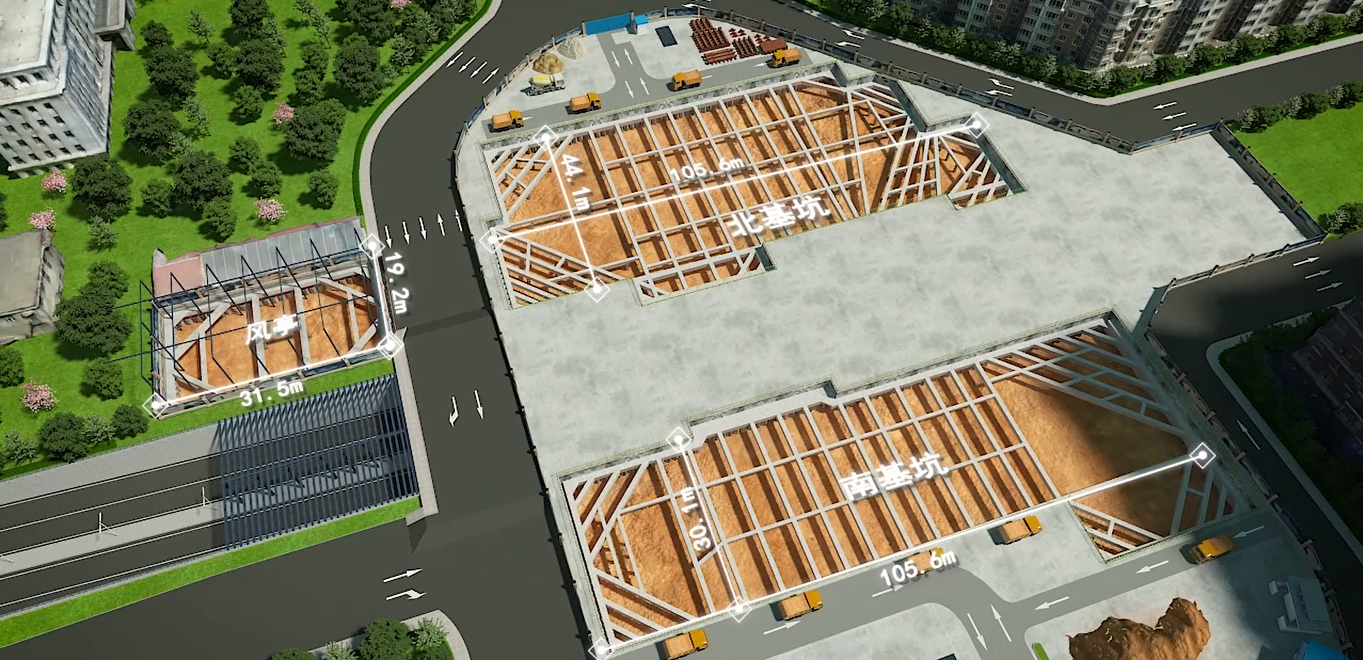

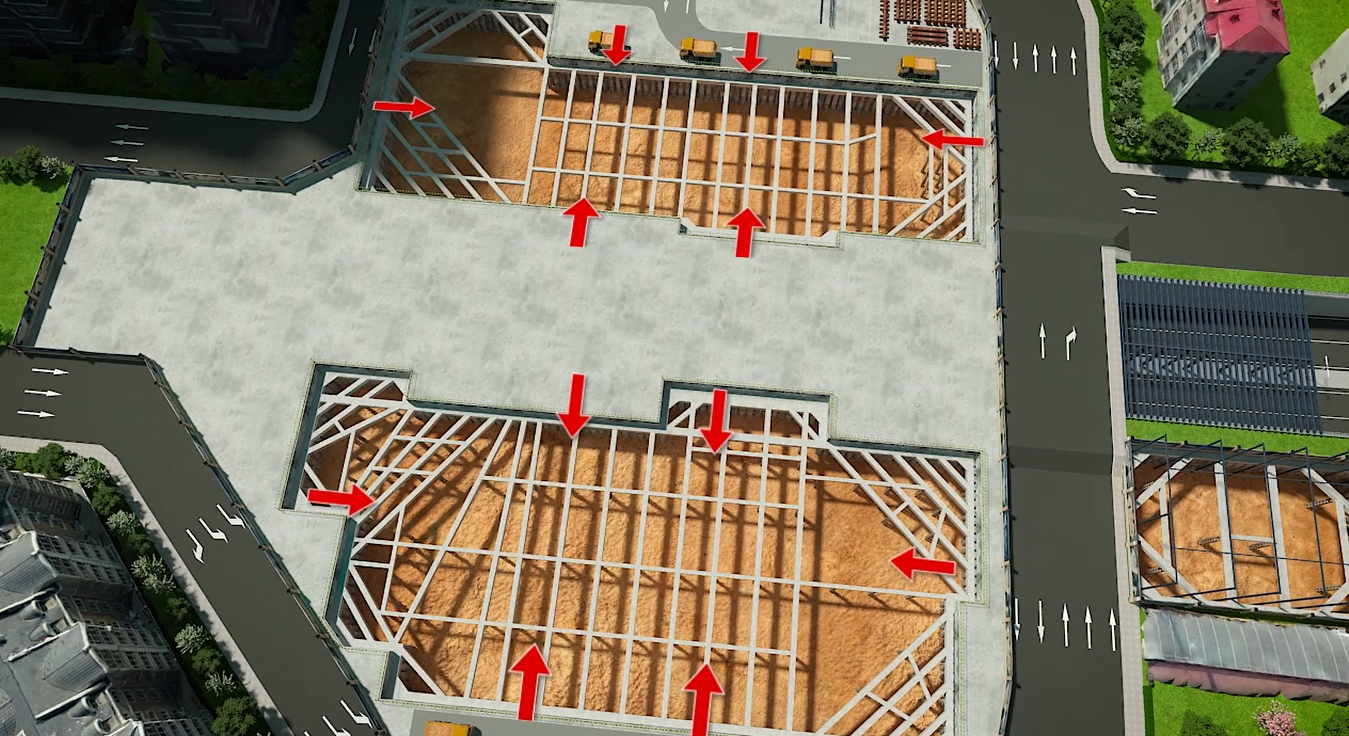

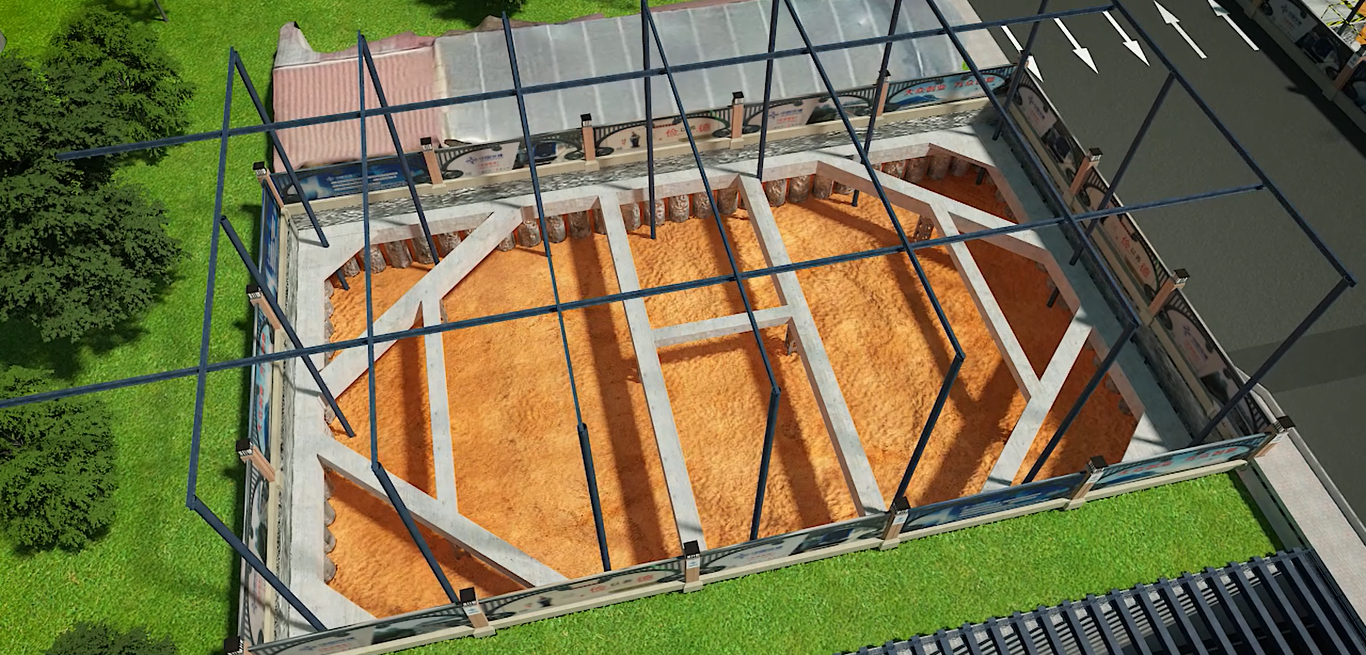

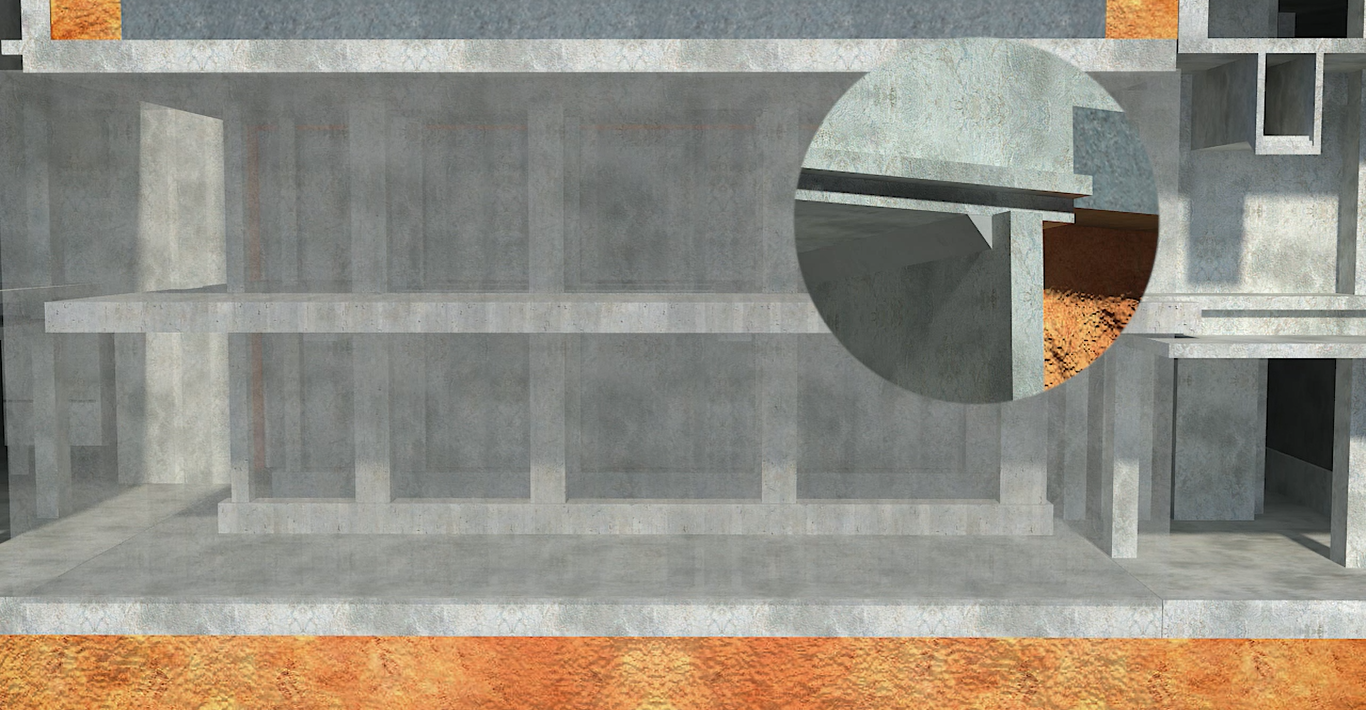

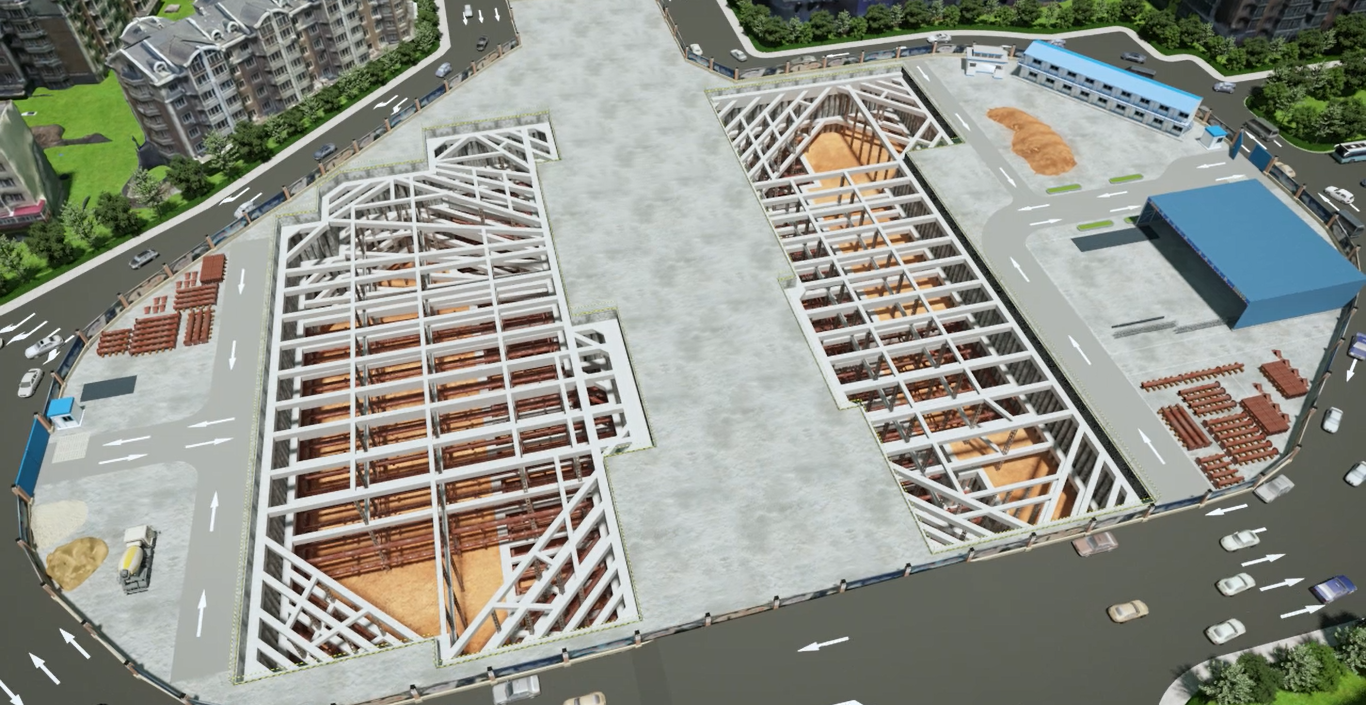

风亭及两个车站主体基坑采用明挖顺筑法施工,风亭及车站主体分为8层开挖,主体结构分为4段,共28个混凝土结构浇筑工序。
3、暗挖通道 1

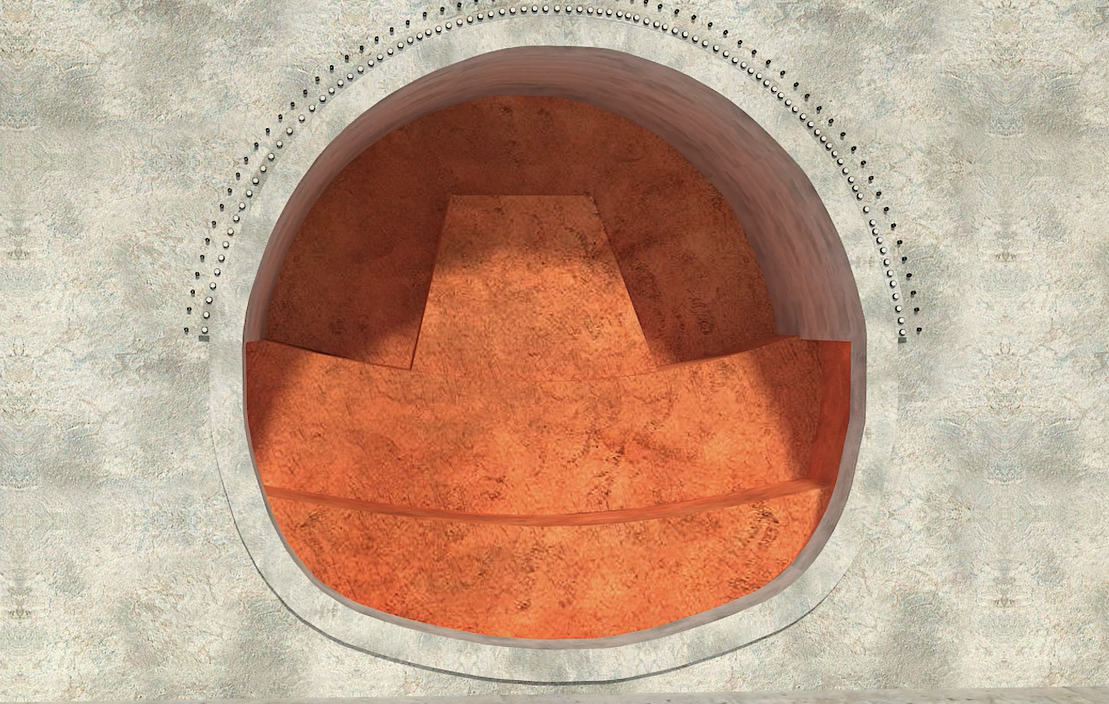

风亭结构完成,由风亭向暗挖通道1进行掘进。掘进前,沿通道1拱部打入超前小导管,风亭与暗挖通道1结合部位采取密排拱架加强支护。

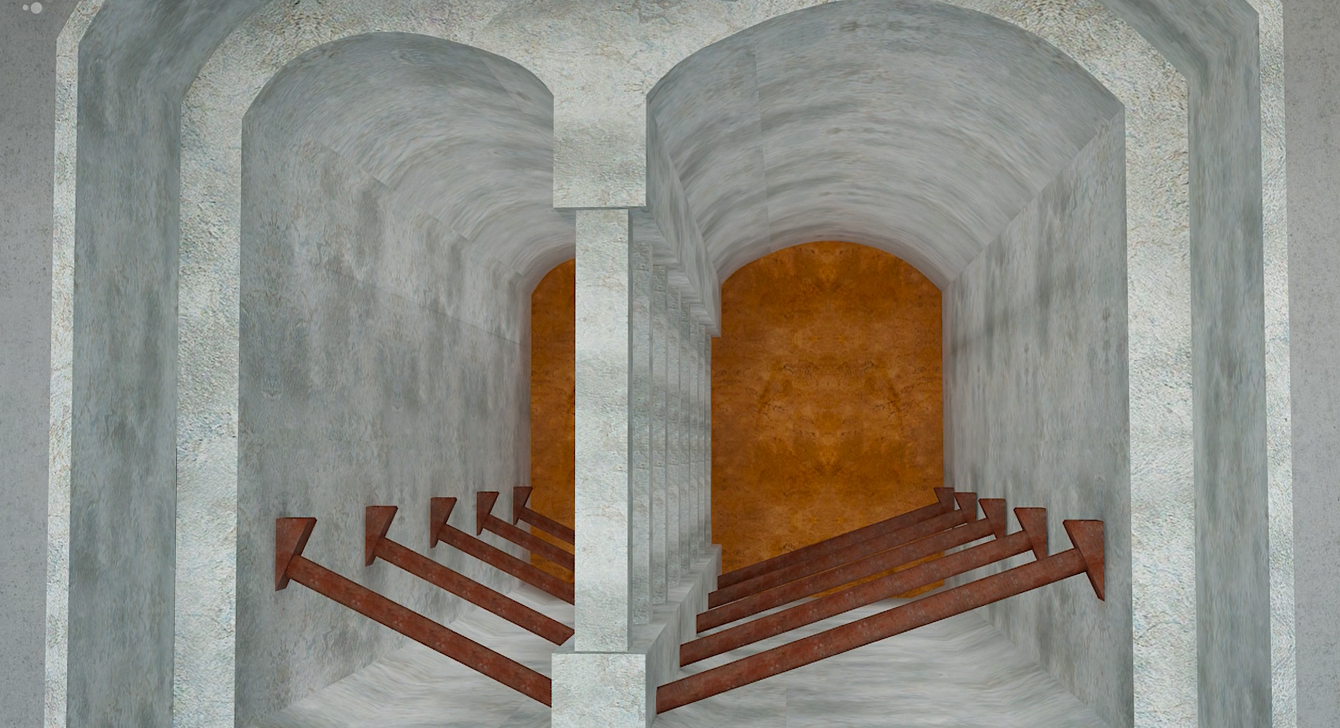

暗挖通道1采用CRD法施工,分为4个洞室,6个开挖支护、衬砌工序。
4、暗挖通道 2
车站主体明挖结构完成,由北侧车站向暗挖通道2进行掘进。掘进方法同暗挖通道1。
5、暗挖主体
暗挖主体宽14.25m,高9.49m。西北侧暗挖主体分别与风亭与车站明挖主体连接,西南侧暗挖主体分别与暗挖通道1与车站明挖主体连接。经比选,暗挖主体均从车站明挖主体进行掘进,采用中洞法施工,分为7个工序:
(1)明挖主体端头井结构完成后,在明挖主体端头墙,沿暗挖主体拱部,施工大管棚及小导管。
(2)分上下台阶进行中导洞开挖、支护。
(3)在中导洞内浇筑底板、底纵梁。
(4)在中导洞内浇筑中柱、顶纵梁。
(5)两侧边洞按台阶法对称开挖、支护。
(6)分段拆除(按6m)中洞的临时支护,施工两侧边洞的底板。
(7)设置临时斜撑,拆除边洞范围内的中洞临时支护,浇筑边洞侧墙、拱顶。
6、换乘通道
换乘通道施工需具备两个施工条件:一是地道桥改造为框构桥完成,盖挖段顶板结构完成;二是车站明挖主体结构完成。换乘通道施工主要有3个步骤:
(1)以盖挖段内的三道钢支撑为标高,分四次破除原保健路隧道结构桩。在地道桥改造的顶板下安装电动葫芦,解决盖挖段内的钢支撑安装,钢筋、模板等材料运输。
(2)以北侧明挖主体出土口为通道,以盖挖段内的三道钢支撑为分层面,采用挖机分四层开挖。

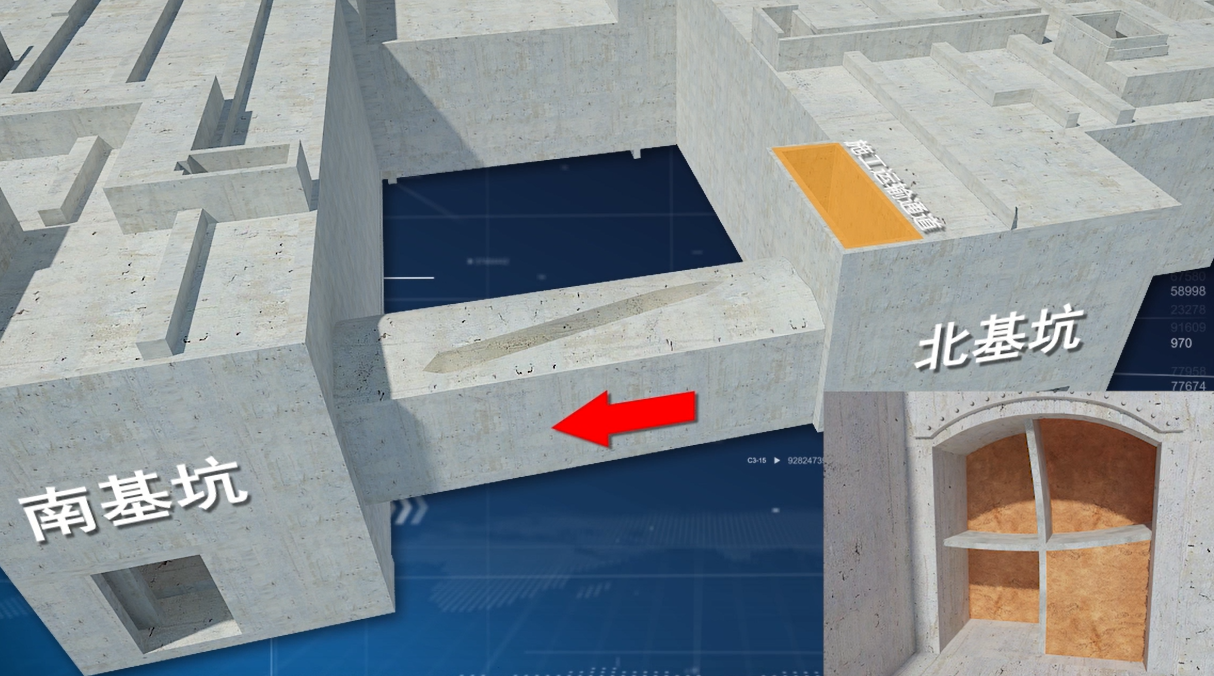

(3)土方开挖至基底后,采用地泵分别浇筑底板、侧墙、中板、侧墙结构混凝土,侧墙与地道桥改造的顶板结合部位采用微膨胀混凝土。

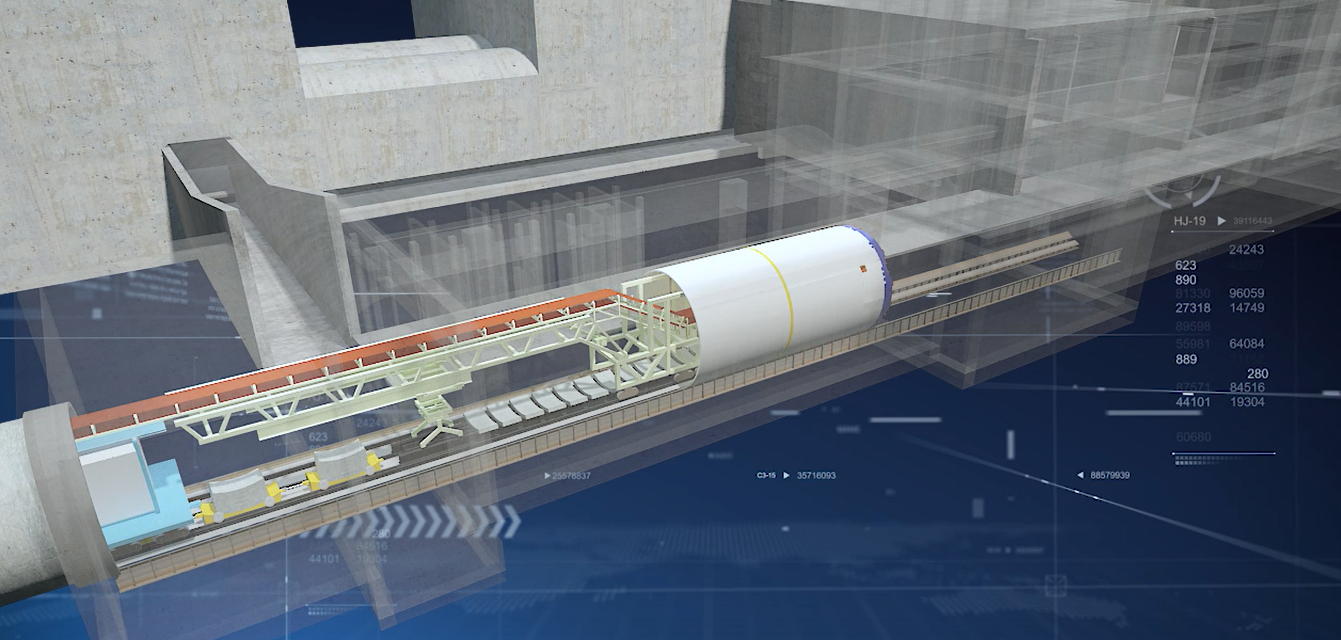

7、盾构接收
哈平路站共进行4次盾构接收,3次在车站盾构接收井内接收,征仪路至哈平路站区间右线在暗挖隧道内接收,需在暗挖主体空推,至车站盾构井内吊出。

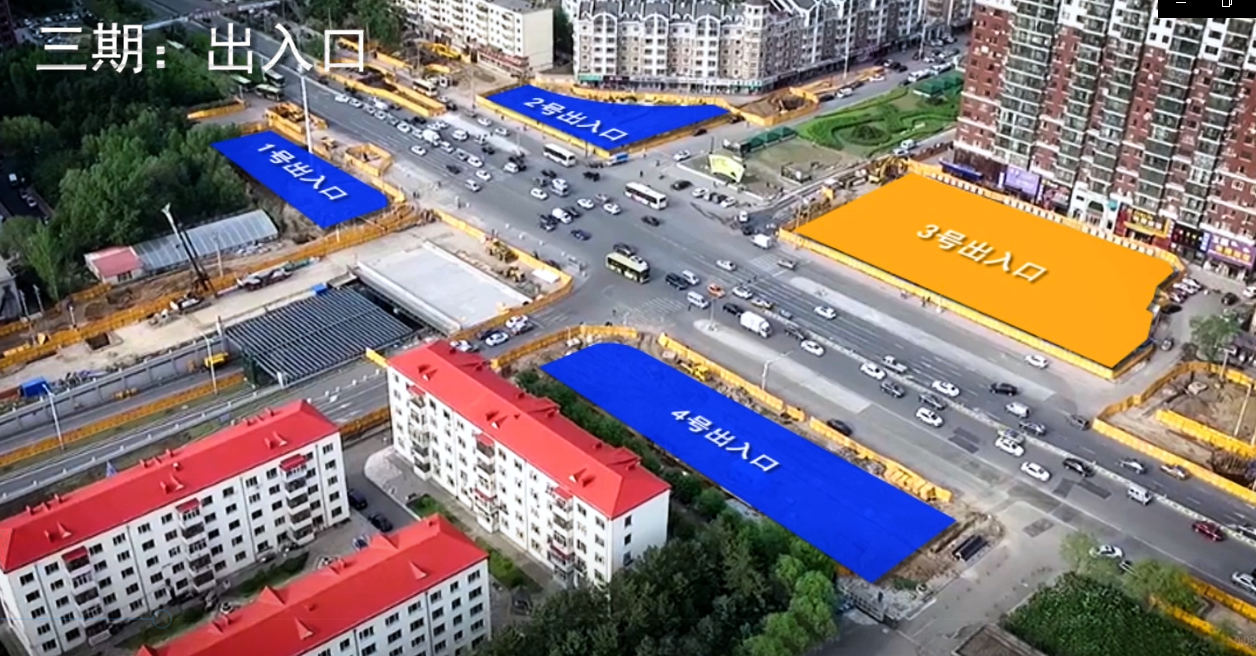

8、出入口
3号出入口优先施工,并作为机电专业单位施工通道,其他出入口在三期围挡后施工。
五、施工风险
哈平路车站为一级风险源,施工过程中的主要风险有:

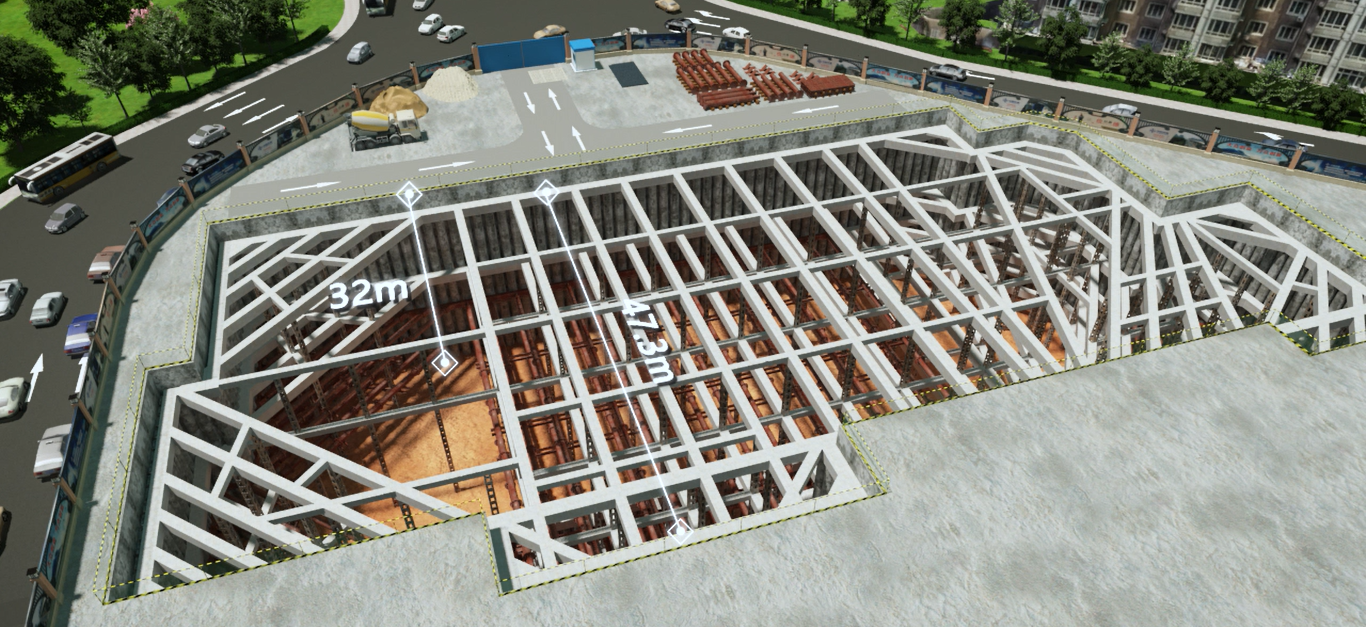

1、车站超宽、超深,深为32m,宽为47.3m,基坑开挖、支护及结构施工均为超过一定规模的危险性较大的分部分项工程。
2、车站主体施工期间,2个基坑间的土体已进行了扰动,2个基坑间的换乘通道采用盖挖施工,须保证盖挖通道周边土体、上方改造后的地道桥的安全稳定。
3、地道桥由刚构桥向框构桥的转换,风亭明挖法向暗挖通道1三台阶法的转换,2次车站主体明挖法向西侧暗挖主体中洞法的转换,车站主体明挖法向换乘通道盖挖法的转换,车站主体明挖法向暗挖通道2-CRD法的转换,以上工法转换过程,均是重大安全事故风险。
4、暗挖隧道内进行盾构接收,接收加固段无地面施工条件,须保证洞内粘土层土体注浆加固体的质量,避免盾构接收对已完隧道结构的破坏。

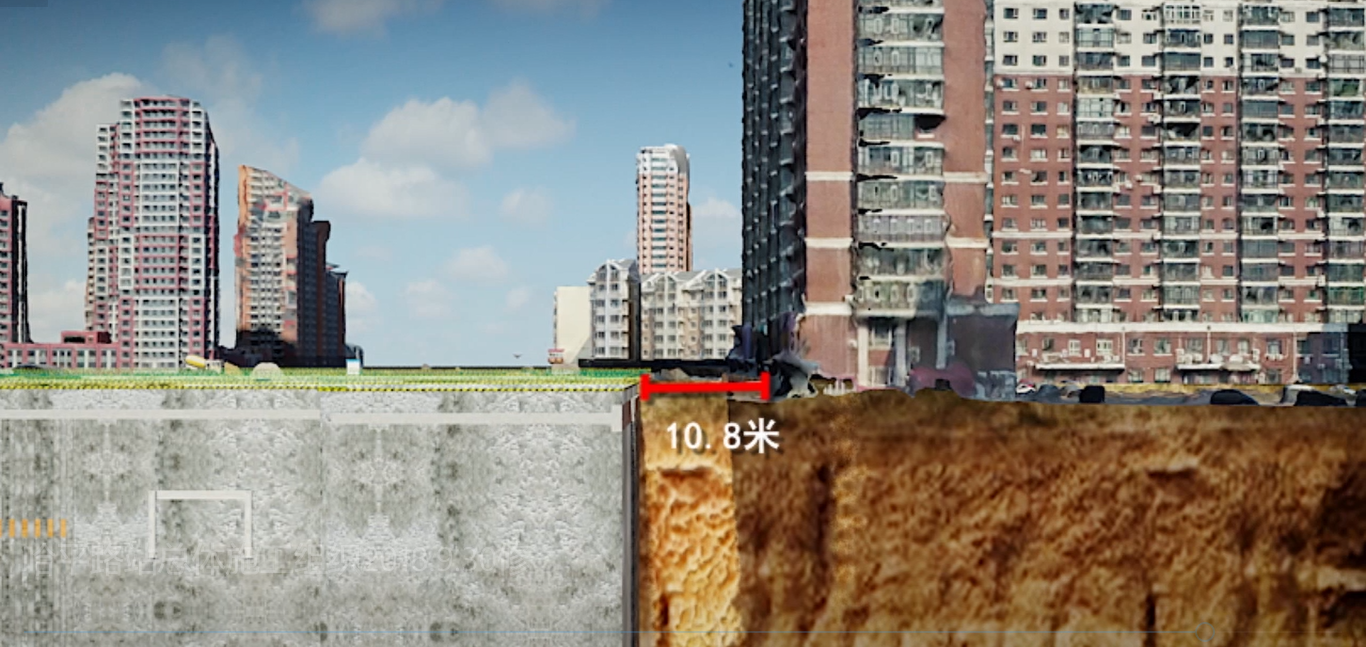

5、南侧深基坑临近风车小镇建筑,水平净距为10.8m;主体暗挖段处下穿1.4m的高压城市主供水钢板管,垂直净距3.65m;南侧暗挖段下穿一处直径1m的排水砼管,垂直净距5.5m。以上均为环境一级风险源。
六、项目总结
哈平路站周边环境的多重制约因素,产生大量的技术风险、质量风险,安全风险,需要哈尔滨地铁项目的建设者们,不忘初心,牢记使命,凭借高度的责任感和先进的技术,高屋建瓴每个结构,精雕细琢每道工序,用自己的青春和汗水,筑起一座饱含智慧和奉献的丰碑。
新结构解决方案强调的是三维协同理念,这跟建筑行业提出的BIM概念是相似的:该概念强调了两点:三维与协同;三维,即是将整个项目的所有数据以三维模型的形式,更加直观、清晰的表达出来;协同,则是以三维数据为基础,协调各个部门相关人员,一起顺利完成项目;
项目介绍为了应对客运量的快速增长,位于波兰远东地区的交通机场RzezowJaioka一直在进行重大的基础设施投资。最近,他们选择搭建新的滑行道,配有通讯网络,导航照明,下水道和道路排水设施。他们聘请工程局BBKS-Projekt设计新的滑行道和基础设施网络,以便与所有先前的基础设施投资结合起来,而不管其阶段如何。所有......
为了切实相应国家数字城市智慧城市的号召,抚州东乡市政府对东乡城区进行了一次大范围的实景三维建模,作为城市重要测绘数据和历史资料使用,我们很荣幸为这个项目贡献了绵薄之力,为东乡市全部城区进行了航拍采集加内业建模工作,以及后期的模型修饰。
钢筋建模高精度自动化应用内梅切克是全球领先的AEC(建筑、工程、施工)市场以及多媒体行业开放式BIM和5D软件供应商。planbar软件内梅切克软件工程有限公司-德国建筑工业4.0代表作,具有超过30年工程领域应用经验,在欧洲市场占有率超过90%。
为了能更高效准确地完成预制构件深化设计工作,摒弃传统的设计模式,融入更符合装配式建筑设计理念的BIM技术势在必行。但目前BIM产品纷繁复杂,也给技术高效应用造成困难。常用的BIM建模和应用软件,虽然在建筑建模方面能力已足够强大,但其通用性是以牺牲专业性为代价,对深化设计模块的开发尚未达到一定深度。经过比选,采用预制混凝土专业BIM软件Planbar作为深化设计核心软件。
项目介绍20多年来,佛罗里达交通部研究了将迈阿密地区公路系统连接到美国最繁忙的港口之一迈阿密港的隧道的可行性。在佛罗里达州首个类似的项目不仅具有独特的隧道和地质挑战,而且面临着众多的场地限制。隧道技术的进步和来自美国和欧洲的有经验的工程师的共同努力证明是这个12亿美元项目的关键成功动力。解决方案Pr......
